COOLING PADCooling Pad Wall

降温湿帘墙
+ 循环水系统

MODEL · 5090 / 7090

与负压风机配对,装在进风侧。干热地区能把进风压到比室外低 8–12℃,代价只是一点电和一点水。

15 cm 纸芯厚度
8–12 ℃ 进风温差
1.5–2.0 m/s 过帘风速
按图 定制 尺寸
要报价与安装清单 → 直接问工程师 138-8349-8813
  • ✓ 按洞口尺寸定制,现场拼装
  • ✓ 201 不锈钢外框,五年不锈穿
  • ✓ 含浮球补水、溢流口、排污口
降温原理 规格与计算 水路与配套

01How it works

水从湿帘上流过
风穿过它就凉了

湿帘纸是蜂窝状的纸基材料,水从顶部水槽淋下来,沿波纹纤维表面铺成水膜,多余的从底部回到水箱。 负压风机在另一侧抽风,室外空气被吸过湿帘,水膜蒸发带走显热,空气温度下降。

这是等焓降温:温度降多少,取决于空气有多干。重庆夏季能降 6–8℃,西北干燥地区可到 10–12℃。 空气越干,效果越好,这是硬道理,跟纸芯厚薄关系不大。

它必须和负压风机配对

湿帘本身不产生风。它装在进风侧,靠排风侧的风机把空气「拉」过去。没有风机,湿帘只是一面湿墙。

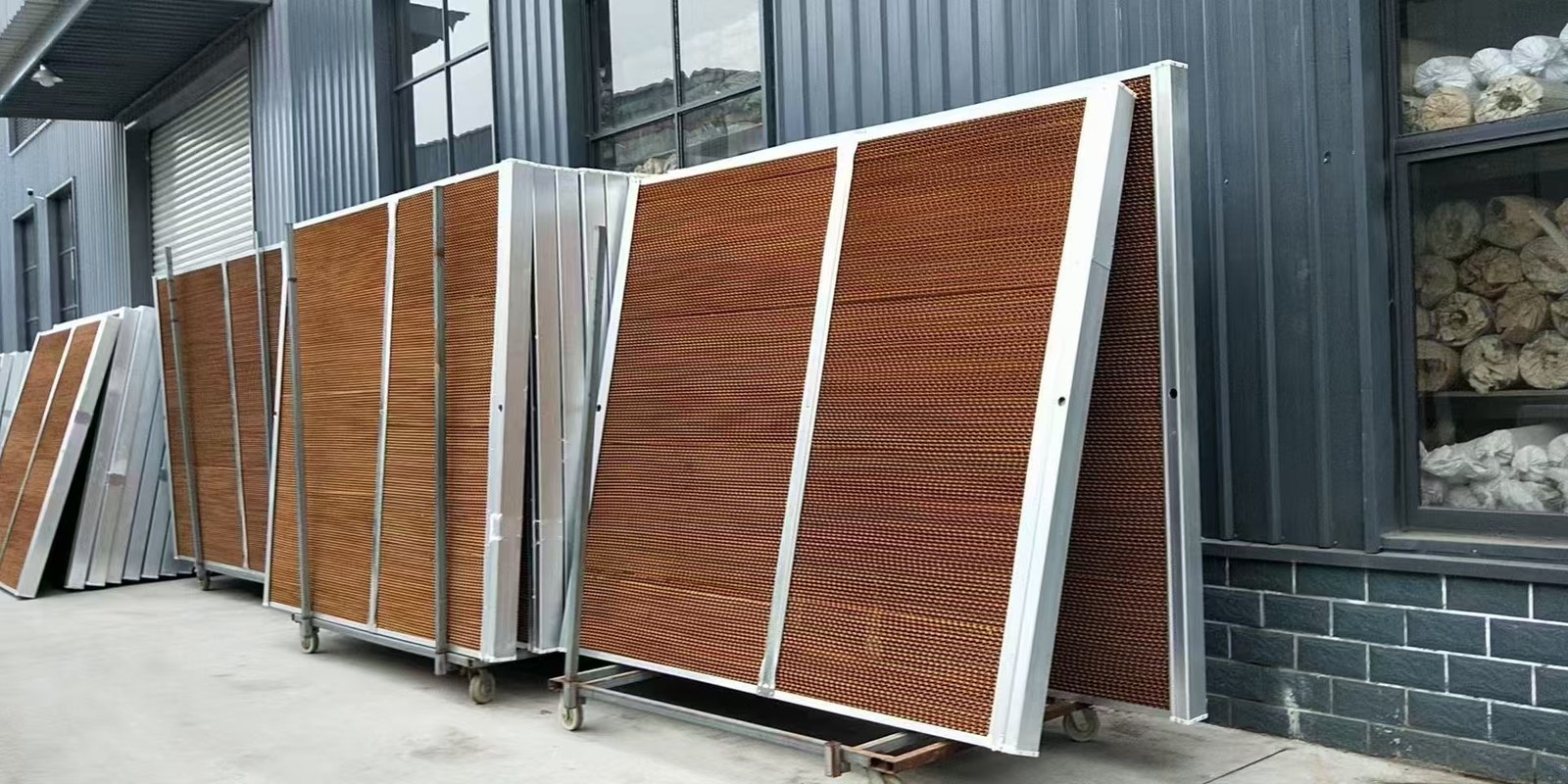

厂房外墙降温湿帘墙成品
FIG. 01 — 成品湿帘墙:不锈钢外框 + 加厚纸芯,按洞口尺寸定制,现场拼装。
15 cm

纸芯厚度

8–12 ℃

进风温差

1.5–2.0 m/s

过帘风速

02Specification

规格,和面积怎么算

按过帘风速算,不是按墙面积算
纸芯与结构
纸芯规格7090 / 5090(波纹角度标识)
纸芯厚度15 cm(加厚型)
纸芯材质佳木斯原浆原纸,吸水快、单片固化
外框201 不锈钢 / 铝合金型材
水槽加高设计,含溢流口与排污口
供水内置水泵自动循环,浮球阀补水
尺寸按洞口自由定制,高度长度任选
湿帘面积计算

A = Q ÷ (v × 3600)

A=湿帘面积(㎡);Q=配套风机总风量(m³/h);v=过帘风速(m/s),一般取 1.5–2.0。

举例:6 台 1460 型玻璃钢风机,总风量 264,000 m³/h

264,000 ÷ (1.8 × 3600) ≈ 40.7 ㎡

即需要约 41 ㎡ 的湿帘面积,按洞口分成若干段拼装。

过帘风速取高了,风阻大、飘水;取低了,面积不够、降不下来。这是设计里最容易出错的一步。

03Water system

水怎么走,比纸更重要

三条运维经验
01

耗水量

按 8℃ 温降估算,每 10,000 m³/h 风量约耗水 40–50 L/h。26 万风量的系统,一小时大约 1 吨水——先确认现场供水能力,别等装好了才发现水管不够。

02

水质决定寿命

硬水会在纸芯表面结垢,一年就能把蜂窝堵死。水质硬度高(CaCO₃ > 200 mg/L)时,建议加装软水机或前置过滤,否则纸芯两三年就得换。

03

换季要吹干

停用水泵后让风机再跑 2 小时把纸芯吹干,否则潮湿环境里会长霉、发臭。这一条写进管理制度,比任何售后都管用。

另外提醒:湿帘墙是进风面,必须留出室外侧的进风空间。贴着墙根堆货、或者装在内走廊里,风进不来,等于白装。

SERIES同系列其他机型

工业大风扇MG-B7300M

7.3 米永磁直驱工业大风扇

查看参数 →
工业大风扇1250 / 1450 型

壁挂式工业大风扇

查看参数 →
工业冷风机YJL-25 · 1.1–5.5 kW

工业冷风机(蒸发式环保空调)

查看参数 →
工业冷风机350W – 2,200W

移动式工业冷风机

查看参数 →
负压风机FY-800 ~ FY-1530

镀锌方形负压风机

查看参数 →
负压风机SMC-560 ~ SMC-1460

SMC 玻璃钢负压风机

查看参数 →

CASESProjects

装过这种设备的项目

点进去看当时为什么这么配

湿帘面积按过帘风速算,不是按墙面积算

免费上门勘测 · 免费出方案 · 报价按清单逐项列

预约勘测 →
