客户最初的方案是「先买 80 台移动冷风机顶着」——不动屋面、不停线、预算好批。我们把这版否了,理由是三个数字:1.2 万㎡ 的覆盖、6–10 m 的灰带、和 400 台之后反过来更高的账。
客户最初想先买 80 台移动冷风机顶着——不动屋面、不停线、预算好批。我们否了:6 万㎡、14 m 层高,加焊烟,80 台只够两条线,而且烟一点没少。最终用 200 台分成「排、搅、送」三层,53 天交付。
第一次现场沟通,客户的想法很具体:
先上 80 台移动冷风机,按产线摆,看着有效果再加。理由三条,都成立——不动屋面结构、不影响生产、预算这一版就能批。
摊开报价单看,80 台移动冷风机的钱,确实只占成套方案的一小截。如果只想签这一单,这一版当场就能签。
但勘测完,我们把它否掉了。
移动冷风机在 14 m 层高下的有效范围,按出风射程 6–8 m、坐着的人能感到明显风感来算,一台约 150 ㎡。这是偏乐观的算法——厂家样本上常写 100–150 ㎡。
80 台 × 150 ㎡ ≈ 12,000 ㎡,是车间面积的五分之一。按这个量铺下去,中部两条焊接线的工人凉快了,其余四个区照旧。客户自己走一圈就能看出来:一半人在风口底下,一半人还在擦汗。
这一条和设备数量无关,是原理决定的。移动冷风机是送风设备,它在车间内部搬空气,不往室外排。焊接烟尘比重轻,本来就悬在 6–10 m;风一搅,灰被搅匀了,看着「淡了」,实际还在屋里——落到设备上,吸进肺里。
要把它搬出去,只有一条路:给车间一个出口,让新风从进风侧补进来、把含尘空气顶出去。这是负压风机干的事。冷风机替不了它,装多少台都替不了。
真要按 150 ㎡/台 铺满 6 万㎡,得 400 台。到这一步,这笔账就翻了:
| 口径 | A · 只上移动冷风机(铺满) | B · 分层成套(实际采用) |
|---|---|---|
| 设备数量 | 400 台 | 200 台 |
| 装机功率 | ≈ 440 kW | ≈ 246 kW |
| 烟尘出口 | 无。灰带留在 6–10 m | 60 台负压风机,约 3.2 次/h 全室换气 + 工位局部排风 |
| 凉感到哪 | 吹到的位置很凉,其余照旧 | 全车间有风,岗位直送,主通道不闷 |
| 维护点 | 400 处补水 · 400 处滤网 | 200 处(常维护 134 处) |
| 年电费 8 h/天 × 200 天 × 0.8 元 | ≈ 56 万元 | ≈ 31 万元 |
| 冬季处理 | 400 台排水、移库、来年复位 | 移动机集中入库,固定机排水 |
一年电费差 25 万。这笔账我们在签约前就摊给客户看了,没有等到做完再算。
还有一件容易漏的事:冬季。400 台和 200 台的差别不只是钱,是来年开春要复位的工作量——车间没有这个人力。
方案的核心不是设备堆叠,而是给每类设备划清职责边界,谁也别抢谁的活:
沿外墙与屋面布置,强制抽出烟雾、粉尘与顶部热空气。单台风量按 44,500 m³/h 计,60 台约 267 万 m³/h,对 84 万 m³ 的车间约合 3.2 次/h 全室换气;焊接工位另加 12 个局部排风罩,从源头接。这一层决定烟尘有没有出口,是后面两层生效的前提。

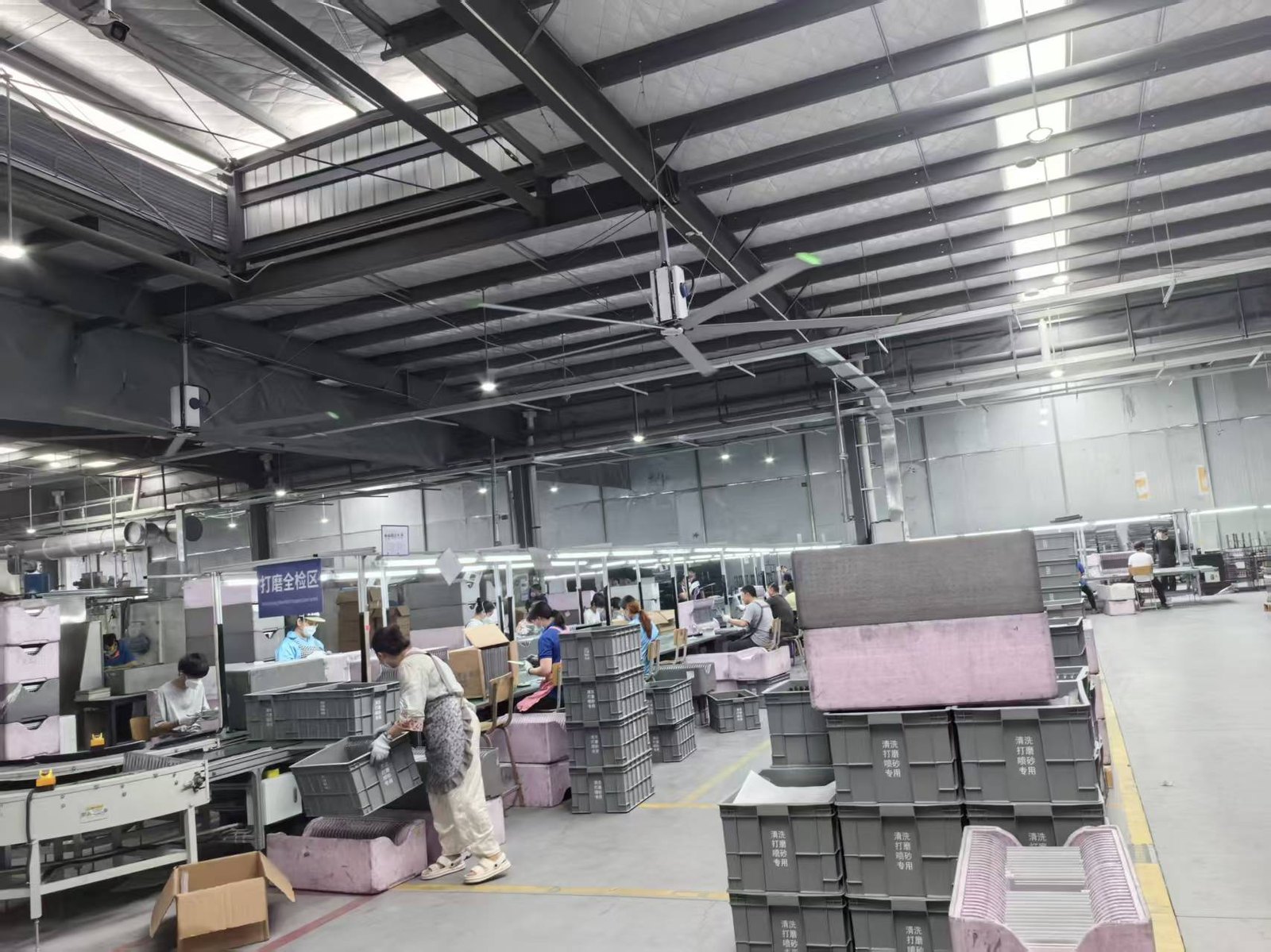

低速大叶片把 14 米高的空间打通,消除空气死角,让顶部积热下不来、地面湿气上不去。6 台按柱网均布,覆盖主作业区。
一句实话:6 台大风扇吹不满 6 万㎡。它的作用不是「吹到每一平米」,而是让 84 万 m³ 的空气整体缓慢流动起来,把上下温差压平;空气一旦活起来,单台冷风机的有效范围也跟着变大。这也是为什么加了 66 台固定设备,移动机反而能从 400 台降到 110 台。
移动机跟随产线变化灵活布置;岗位机定点钉在焊接、打磨这些热源边上送凉。这一层解决的是「人站在哪」——134 台里 24 台是死的,110 台是活的。
再补一句实话:没有设备的位置,靠空气流动和排风降温,不流汗,但不是空调房。这一点在签约前就跟客户讲清楚了,验收口径也按这个定的。
6 万㎡ 的车间不可能一次停线改造,施工按产线分区滚动推进:
整个过程没让车间整体停工,改造与生产交替进行。
验收当天的记录口径如下:
| 验收项 | 方法 | 结果 |
|---|---|---|

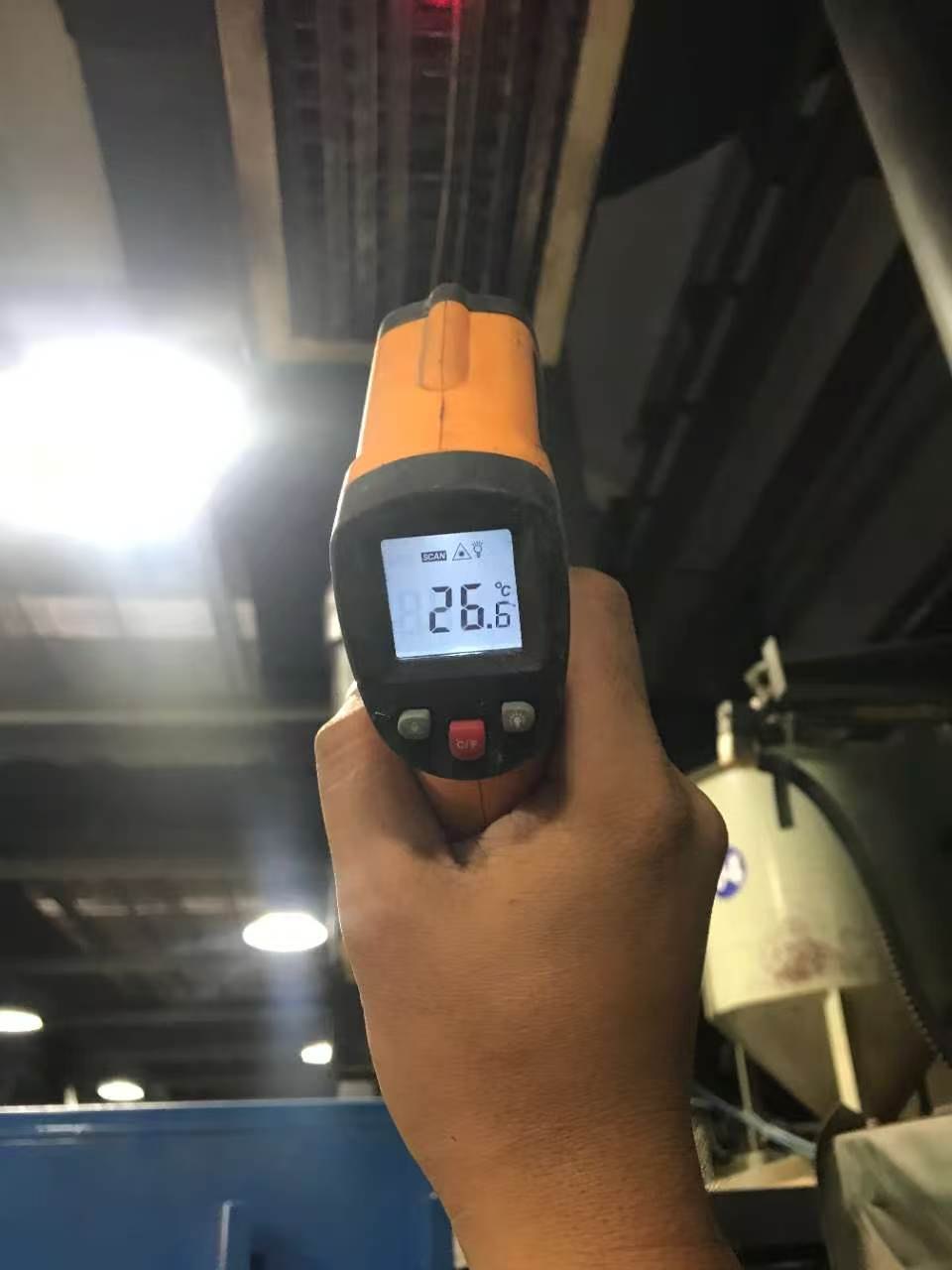

| 作业面风速 | 热线风速仪,大风扇下方 1.5 m 高,9 点取样 | 0.8–1.6 m/s |
| 体感温度 | 同一工位改造前后同时段对比 | 明显下降,作业基本不流汗 |
| 烟尘排放 | 开机 30 分钟后目视 + 客户方检测 | 达到客户验收要求 |
| 设备运行 | 连续运行 72 小时,记录电流与异响 | 无异常 |
「效果这块我不写具体降了几度,因为不同工位差别很大,写一个统一数字反而是糊弄人。风速和排放是能量出来的,这两项我们签了字。」
—— 项目负责人
这套方案的价钱是移动冷风机的几倍。有四种情况,我们会直接建议客户走便宜那条路,不做成套:
反过来说,只要同时出现「有烟尘」和「面积上万」这两条,排风那一层就绕不过去,成套几乎是唯一解。
以上功率、电费、覆盖面积为勘测阶段的估算口径,按 1.1 kW/台冷风机、44,500 m³/h 负压风机计;实际选型以现场复测为准。
