厂房闷热,九成不是「不够冷」,是「没换气」。热、湿、烟分层堆积,只加冷源治标不治本。这个方案按排 → 降 → 送的顺序,把整层空气盘活。
01Diagnosis
S-01
没有换气,氧气下降、CO₂ 上升。这时需要的是排风,不是降温。
S-02
层高 6 m 以上,顶部比地面高 8–12℃。不搅动,送风压不住——需要大风扇打断热分层。
S-03
机台、炉边、烘干位散的是辐射热,靠空气流动带不走,要岗位送风把人和热源隔开。
S-04
敞开车间湿度敏感,水帘和冷风机会加湿。做法是先排湿再降温,控制水帘面积。
02Solution

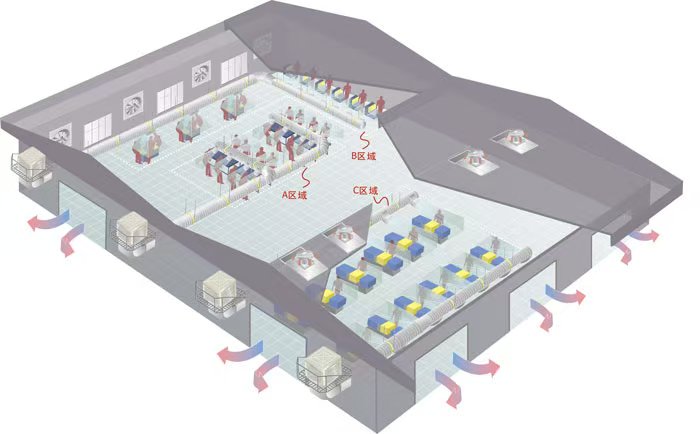

FIG. 01 — 厂房分区通风原理 / ZONE VENTILATION
排风解决整层闷,大风扇打断热分层,岗位送风冷量到人
03Sizing
| 车间面积 | 层高 | 负压风机 | 工业大风扇 | 岗位冷风机 | 估算总功率 |
|---|---|---|---|---|---|
| 1,000 ㎡ | 6 m | 6 台 FY1530 | 1 台 7.3 m | 4–6 台 | ≈ 16 kW |
| 2,000 ㎡ | 8 m | 11 台 FY1530 | 2 台 7.3 m | 8–10 台 | ≈ 30 kW |
| 3,500 ㎡ | 9 m | 18 台 FY1530 | 3 台 7.3 m | 12–16 台 | ≈ 50 kW |
| 5,000 ㎡ | 10 m | 28 台 FY1530 | 4 台 7.3 m | 18–22 台 | ≈ 76 kW |
| 8,000 ㎡ | 12 m | 42 台 FY1530 | 7 台 7.3 m | 26–30 台 | ≈ 118 kW |
表中按通用厂房 20 次/h 换气次数、FY1530 单台 44,000 m³/h 核算,取 10% 余量。有强热源(焊接、注塑、化工)的车间换气次数取 25–45 次/h,详见《负压风机装几台够用》。岗位冷风机数量按操作工位估,实际以平面布置图为准。
