面积、层高、热源强度。这三个数决定你该花 3 万还是 30 万,也决定了装完之后工人到底还热不热。选错方案的钱,通常是选对方案的两倍。
如果车间层高 ≥ 4 m、面积 ≥ 800 ㎡、热源分散,先装大风扇 + 负压风机,这笔钱花得最值;只有当你能明确说出「温度必须控制在多少度以内」,才轮到空调出场。
我们上门勘测时,十个老板里有八个开口就问「装空调多少钱」。但真正决定方案的从来不是预算,是下面这三个数。把这三个数填进去,该装什么基本就定了。
不是厂房红线面积,是需要降温的作业区域面积。有隔断、有货架、有独立办公室的,要分开算。因为隔断会挡住气流,同一台设备在开阔区和隔断区的覆盖能力差一倍以上。
这一步的常见错误是把仓库和车间算在一起。仓库人员少、走动少,可以只做整体流动;车间有热源和固定工位,要单独配。两块算完再相加,别图省事拍一个大数。
层高决定两件事:能不能装大吊扇,以及热分层有多严重。
层高直接进第二个公式:车间体积 = 面积 × 层高。体积才是算风量的基础单位,面积只是中间量。
这是三个数里唯一没法从图纸上量出来的,必须问车间主任。做四件事:看设备密度、看有没有明火或熔炼、看有没有蒸汽或烘干、看人员密度。
我们把它折算成换气次数——每小时把整个车间空气换几遍。这是暖通行业的通用口径,也是选型的核心参数:
| 车间类型 | 换气次数 | 判断依据 |
|---|---|---|
| 普通装配、仓储 | 15–20 次/h | 无强热源,仅人员与照明发热 |
| 注塑、压铸 | 25–30 次/h | 机台炮筒持续散热,有油雾 |
| 焊接、打磨 | 30–40 次/h | 烟尘产生量大,需强制排走 |
| 纺织、印染 | 25–35 次/h | 高湿高热,需兼顾除湿 |
| 化工、有异味 | 35–45 次/h | 按有害物浓度核算,取上限 |
注:换气次数为工程经验区间,涉及有害气体的场所须按职业卫生标准单独核算,不能直接套用。
算法只有两步:
拿一个真实场景算一遍:5,000 ㎡ 注塑车间,层高 8 m。
这就是为什么不能「按面积估」——同样 5,000 ㎡,层高 5 m 的装配车间只要 13 台,层高 12 m 的铸造车间要 40 台以上。差三倍。
只在这三种情况下,空调才是对的答案:

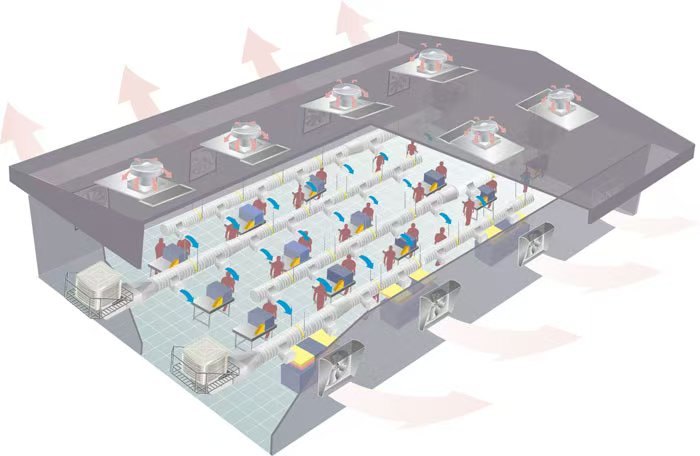

除此之外,「装空调更舒服」这个判断在车间场景里通常不成立:大门常开、粉尘大、面积大,压缩机能耗会高到无法承受。我们更常做的是省电空调 + 岗位送风的组合——整层用风扇维持流动,只在关键工位做局部控温。
以覆盖 1,000 ㎡ 为例,每天运行 8 小时、按 1 元/度估算(未含基本电费与需量费):
| 方案 | 配置 | 总功率 | 日耗电 | 月电费(26 天) |
|---|---|---|---|---|
| 7.3 m 大风扇 | 1 台 | 1.5 kW | ≈ 12 度 | ≈ 312 元 |
| 负压风机 + 水帘 | 6 台 + 1 套水泵 | ≈ 7 kW | ≈ 56 度 | ≈ 1,456 元 |
| 5 匹压缩机电空调 | 4 台(勉强覆盖 1,000 ㎡) | ≈ 16 kW | ≈ 128 度 | ≈ 3,328 元 |
大风扇的电费只有空调的十分之一左右,代价是它只提供体感降温,不降温度计读数。这笔账要不要算,取决于你的车间到底是「人难受」还是「工艺不允许」。
选型不是选最好的设备,是选最不浪费的那一套。多装的设备,客户要付两次钱——一次买,一次交电费。
最后把这篇文章压成一串判断:
五步走完,方案基本成形。剩下的就是现场勘测确认吊点、承重、电路和洞口位置——这些必须到现场看,图纸上判断不了。
润喆风机 工程部
本文数据来自项目勘测记录与设备出厂参数
